مدیرعامل برق تهران بر لزوم بهرهبرداری از خط 400 کیلوولت سیاه بیشه - وردآورد تا پایان مهرماه تاکید کرد.
به گزارش اتاق خبر و به نقل از ایسنا، در بازدید مدیرعامل برق تهران و شماری از مدیران این شرکت از خط 400 کیلو ولت سیاه بیشه- وردآورد، غلامرضا خوشخلق بر لزوم تکمیل و بهرهبرداری از این خط تا پایان مهرماه تاکید کرد.
در این بازدید معاون طرح و توسعه، مجری طرح خطوط انتقال، عوامل مجری خطوط شرکت مشاور و پیمانکاران مربوطه حضور داشتند که ابتدا از پست وردآورد و سپس از خط ورودآورد- سیاهبیشه بازدید کردند.
خوشخلق با حضور در کارگاه قطعه اول خط واقع در سنگان از کارگاه اجرائی سیم کشی شرکت مهندسی شبکه های برق (پیمانکار قطعه اول) بازدید و در جریان پیشرفت کار قرار گرفت.
این قطعه شامل 70 دستگاه برج و به طول تقریبی 27 کیلومتر است که کلیه برج ها نصب شده و بیش از 25 کیلومتر سیم کشی شده است.

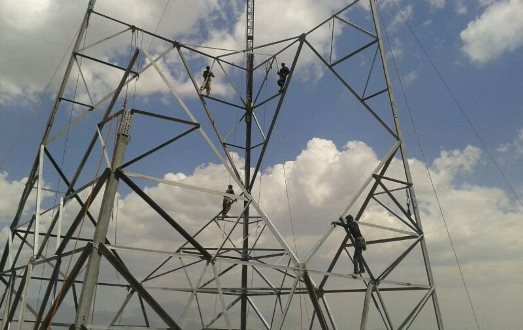

خوش خلق پس از بازدید از قطعه اول با عبور از مسیر امتداد خط و برج های نصب شده و سیم کشی شده قطعه اول از کارگاه قطعه دوم واقع در کوه های طالون بازدید کرد.
در این قطعه نیز تمامی 47 برج نصب شده و از طول تقریبی 20 کیلومتر تنها 340 متر سیم کشی باقی مانده است.
در آخرین مرحله نیز مدیرعامل برق تهران از کارگاه اجرائی قطعه سوم واقع در نساء بازدید کرد که در این قطعه نیز تمامی 60 دستگاه برج نصب شده است و از طول تقریبی 20 کیلومتر فقط 729 متر سیم کشی باقی مانده است.
